11月14日,由中國海外工程有限公司與中鐵二局集團有限公司聯合承建的尼泊爾遜科西馬林引水隧道項目生產建設再次創造新紀錄。項目繼TBM始發后,僅用時30天便完成了TBM試掘進500米,刷新了由該項目團隊在尼泊爾巴瑞巴貝引水隧道項目創造的45天完成500米試掘進紀錄,并創造了6米級雙護盾TBM試掘進世界紀錄。
TBM始發平臺
尼泊爾遜科西馬林引水隧道工程是全球首個穿越西瓦里克地層和加德滿都旋卷地層的雙護盾引水隧道項目,也是繼尼泊爾巴瑞巴貝引水隧道項目成功實施后,中海外與中鐵二局聯合承建的又一尼泊爾“國家驕傲工程”。工程內容主要包括修建一條13.3 km的TBM隧道,并配套實施砂石料開采、管片生產、自發電等多個領域。

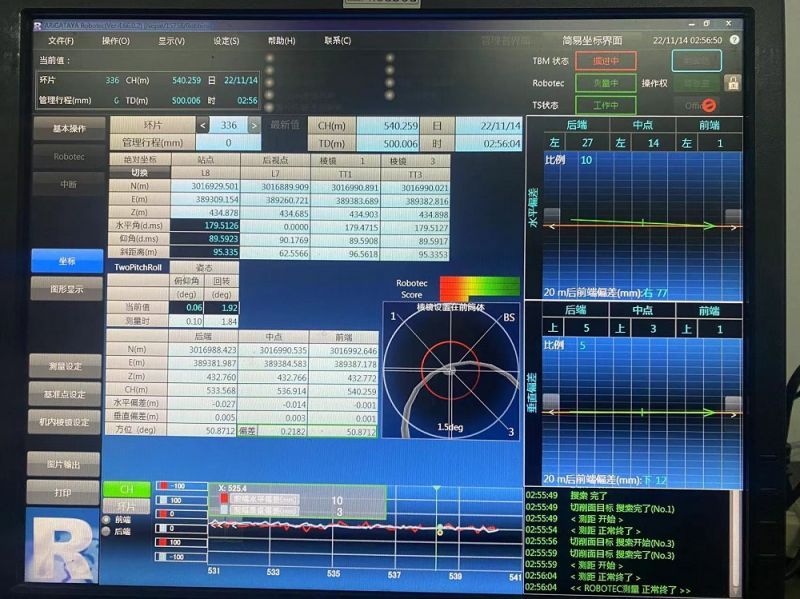

TBM試掘進500米
作為項目核心工程,TBM的掘進效率是項目成敗的關鍵。為確保順利推進,項目團隊緊密圍繞“抗壓、保供、促產”六字方針,樹立全員末端指標意識,細化分解落實生產要素,全力營造聚焦隧道建設,敢想、敢拼、能干的生產氛圍。項目于試掘進期間,同步完成反力架、道岔、風機的調試安裝,取得了最高日進尺36.58米,最高周進尺224.56米,平均日進尺20.32米的成績。

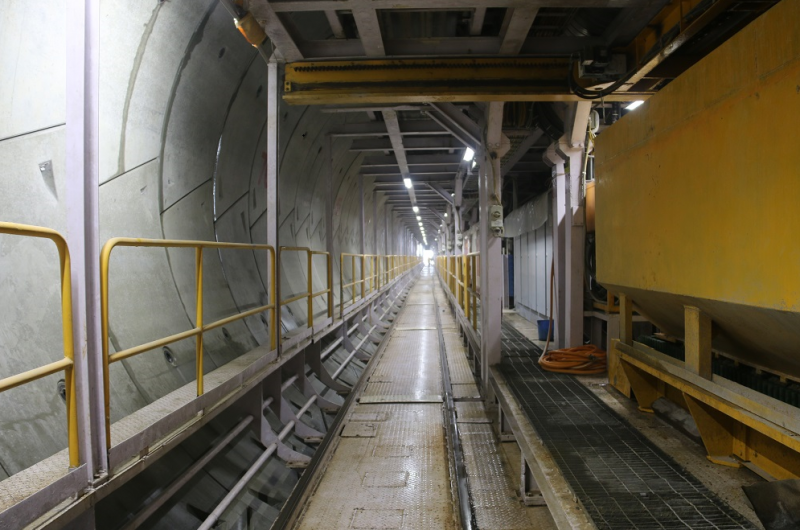

TBM試掘進
據悉,項目建成后,可以灌溉馬林河下游約12.2萬公頃的農業用地,徹底解決巴拉、塔哈特、薩拉希等地區的干旱現狀,同時提供28.62兆瓦的電力支持,以緩解周邊地區用電緊張的局面。(葛金)
